COLUMN コラム

  • TOP
  • コラム一覧
  • 注文住宅の見積もりの見方|内訳・相見積もりの比較・追加費用を4資格者が解説

注文住宅の見積もりの見方|内訳・相見積もりの比較・追加費用を4資格者が解説

2026.08.25
家づくり
注文住宅の見積もりの見方|内訳・相見積もりの比較・追加費用を4資格者が解説

この記事でわかること

  • 注文住宅の見積書を「本体工事費・付帯工事費・諸費用」の3区分で読み解く方法
  • 同じ「坪65万円」でも総額が数百万円変わる、坪単価のカラクリ
  • 「一式」「別途」の裏に隠れて、あとから追加請求になりやすい費用の一覧
  • 条件を揃えて相見積もりを取る4ステップと、比較表のフォーマット
  • 予算オーバーしたときに「削ってよいもの」「絶対に削ってはいけないもの」
  • 契約前に見積書と一緒に必ず確認すべき書類と、支払条件のチェックポイント

注文住宅の見積もりは、総額の安さで比べても意味がありません。比べるべきは「その金額に何が含まれていないか」です。

見積書を3社ぶん並べたとき、多くの方が最初に見るのは一番下の合計金額です。ところが注文住宅の見積書は、会社ごとに書式も区分もバラバラで、同じ家を建てても合計欄に載る金額の範囲がまったく違います。「一番安かった会社に決めたら、契約後に地盤改良と外構とカーテンで400万円追加になった」というのは、実際によくある話です。

もう一つやっかいなのが坪単価です。坪単価は「分母(面積の取り方)」と「分子(含む工事の範囲)」の両方に決まったルールがありません。そのため、坪単価が一番安く見える会社が、総額では一番高くなることが普通に起こります。

私たち株式会社アラカワは、堺市・南大阪で注文住宅、リフォーム、不動産業を行う地域工務店です。代表の荒川は元大工で、二級建築士、宅地建物取引士、ファイナンシャルプランナーの資格を持っています。見積書は「工事の中身が妥当か(建築士・元大工)」「土地の条件でいくら上乗せになるか(宅建士)」「総額と資金計画が合うか(FP)」を同時に見ないと判断できません。その立場から、注文住宅の見積もりの読み方と比べ方を実務ベースで整理しました。

1. 結論:見積もりは「総額」ではなく「含まれていないもの」で比べる

注文住宅の見積もりを比較するときに、最初にやるべきことは3つです。

  1. 3区分に並べ替える:どの会社の見積書も「本体工事費」「付帯工事費」「諸費用」の3つに分解して転記する
  2. 含まれていないものを書き出す:地盤改良・屋外給排水・外構・カーテン・照明・エアコンが入っているかを1つずつ確認する
  3. 同じ条件で出してもらう:延床面積・断熱等級・耐震等級・設備グレードを揃えた「要望書」を先に作り、全社に同じものを渡す

順番が大事です。見積もりを取ってから条件を揃えようとしても比較になりません。条件を揃えてから依頼するのが、相見積もりの唯一の正解です。

そのうえで注文住宅特有の落とし穴が2つあります。坪単価にルールがないこと(4章)と、地盤改良のように契約時点では金額が確定しない工事があること(6章)です。この2つを知らないまま「一番安い会社」を選ぶと、契約後に予算が崩れます。

この記事では、見積書の構造(2〜3章)→ 坪単価のカラクリ(4章)→ チェックの実務(5〜6章)→ 相見積もりの取り方(7〜8章)→ 予算オーバーの調整(9章)→ 契約前の確認(10〜11章)の順に整理します。総額そのものの相場を知りたい方は「土地なしで注文住宅を建てる総額はいくら?」もあわせてご覧ください。

2. 注文住宅の見積書が比べにくい3つの理由

そもそも、なぜ注文住宅の見積書はこれほど比べにくいのでしょうか。理由は3つあります。

2-1. 書式にも区分にも法的な決まりがない

建売住宅やマンションは「完成した商品の値段」なので、金額を並べれば比較できます。一方、注文住宅はこれから作るものの見積もりです。見積書の書式・項目名・区分の仕方に統一ルールはなく、各社が自社の様式で作っています。

その結果、同じ「屋外給排水工事」でも、A社は本体工事費に含み、B社は付帯工事費に立て、C社は「別途」として金額すら載せない、ということが起こります。合計欄の数字が指している範囲が違うのです。

2-2. 「一式」表記で中身が見えない

見積書によく出てくるのが「内装工事 一式 1,850,000円」のような書き方です。工事の性質上、細かい数量拾いには手間がかかるため、初期段階で「一式」が使われること自体は珍しくありません。

問題は、一式の中に何が入っていて、何が入っていないかが読み取れないことです。クロスのグレード、建具の枚数、造作の有無で金額は大きく変わりますが、一式表記ではそれが確認できません。比較したい段階では、一式の内訳を出してもらう必要があります。

2-3. 提出タイミングで精度がまったく違う

見積もりは1回きりではなく、家づくりの進み方に合わせて3段階で出てきます(詳しくは8章)。

  • 概算見積:坪単価×面積の機械計算。精度は±15〜20%程度
  • プラン提案見積:間取りが決まった段階。精度は±10%程度
  • 実行(本)見積:仕様・品番が確定した段階。精度は±3%程度

A社の概算見積とB社の実行見積を並べて「A社のほうが安い」と判断してしまうのが、最も多い比較ミスです。比べるときは、必ず同じ段階の見積もりを並べてください。

家づくり全体の進み方は「堺市で注文住宅を建てる完全ガイド」、土地から進める場合の順序は「土地探しから注文住宅を建てる流れ」で解説しています。

3. 見積書の3区分|本体工事費・付帯工事費・諸費用

どんな書式の見積書でも、この3つに分解すれば比較できます。まずこの構造を頭に入れてください。

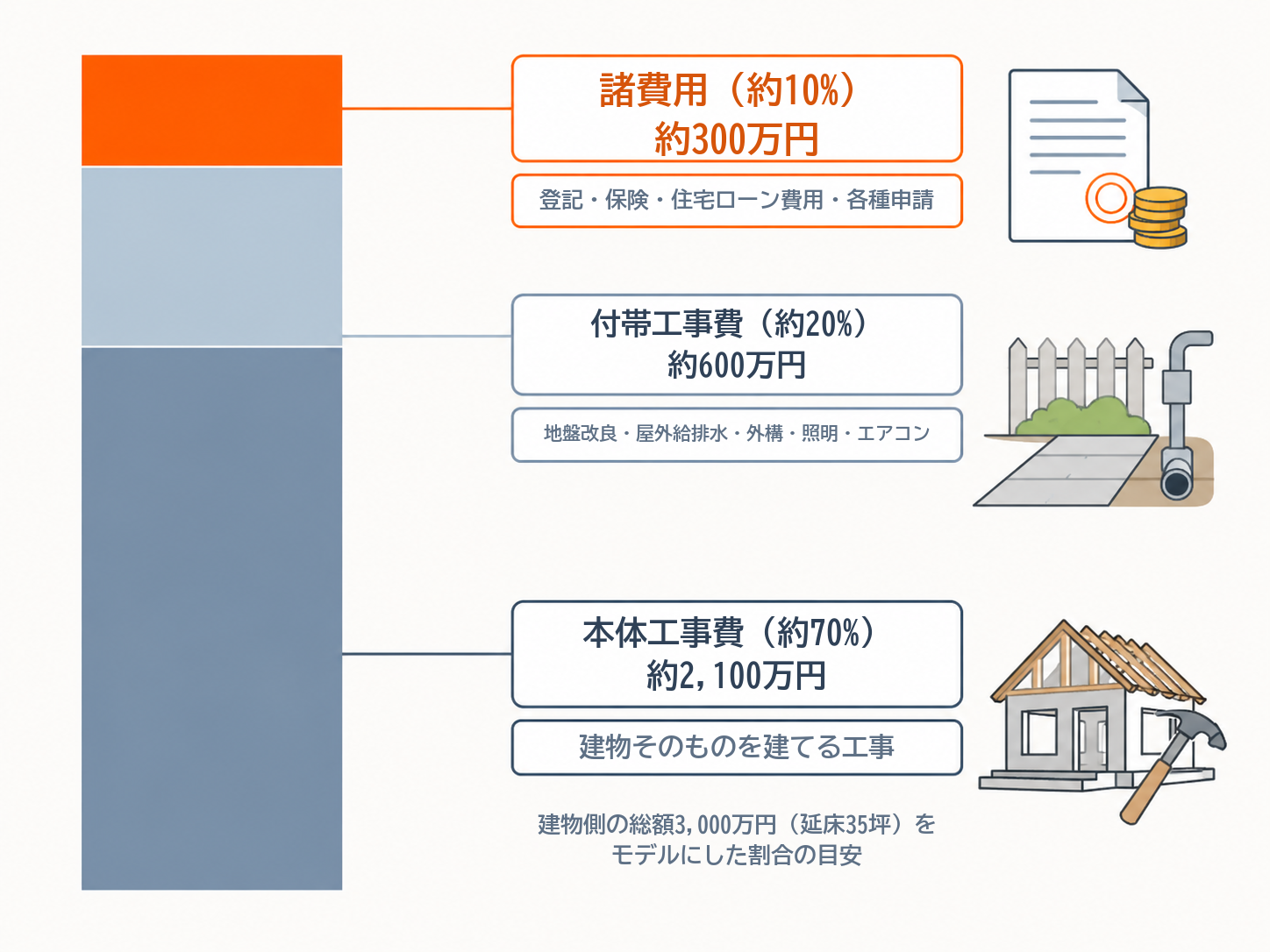

注文住宅の見積書の3区分(本体工事費・付帯工事費・諸費用)の内訳

建物側の総額3,000万円(延床35坪)をモデルにした割合の目安は次のとおりです。

区分割合の目安金額の目安内容
本体工事費約70%約2,100万円建物そのものを建てる工事
付帯工事費(別途工事費)約20%約600万円建物以外・敷地側の工事
諸費用約10%約300万円工事ではない費用(税金・登記・保険・ローン費用)

注意すべきは、「見積書」と表題が付いた書類に載っているのが本体工事費だけ、というケースがあることです。その場合、実際に必要な金額は見積書の1.4倍以上になります。

3-1. 本体工事費(約70%)に含まれるもの

建物そのものを作る工事です。一般的に次の項目が入ります。

  • 仮設工事(足場、養生、仮設トイレ、仮設電気・水道)
  • 基礎工事(掘削、配筋、コンクリート、残土処分)
  • 木工事(構造材、金物、下地、大工手間)
  • 屋根・板金工事、外壁・防水工事
  • サッシ・ガラス工事、断熱・気密工事
  • 内装工事(床、建具、クロス、造作)
  • 住宅設備工事(キッチン、ユニットバス、洗面、トイレ、給湯器)
  • 電気工事、屋内給排水工事、換気工事
  • 現場管理費・一般管理費(諸経費)

「諸経費」の扱いに注意してください。現場管理費・一般管理費は本体工事費の10〜15%程度が一般的です。これを各工事に振り分けている会社と、最後に一括で計上する会社があり、後者のほうが工事単価は安く見えます。諸経費が別建てなのか、単価に含まれているのかは必ず確認してください。

3-2. 付帯工事費(約20%)に含まれるもの

ここが見積もりの差が一番出るところです。敷地の条件で金額が大きく変わり、かつ「別途」にされやすい項目が集まっています。

項目金額の目安変動する要因
地盤調査5万〜10万円ほぼ固定
地盤改良工事0〜150万円調査するまで金額が決まらない(6章参照)
屋外給排水・給湯配管工事60万〜100万円前面道路の本管位置、敷地の広さ、引込の有無
給水・下水の引込(新設)20万〜60万円未引込の土地は追加。水道加入金は諸費用側
ガス引込工事15万〜30万円都市ガス/プロパンの別
外構工事100万〜250万円駐車場、門柱、フェンス、土間、植栽の範囲
カーテン・照明器具30万〜60万円窓の数、造作カーテンボックスの有無
エアコン(空調)30万〜60万円台数、能力、隠蔽配管の有無
解体工事150万〜250万円建て替えの場合のみ。構造・接道条件で変動
特殊搬入・小運搬0〜50万円旗竿地、前面道路が4m未満、レッカーが入らない敷地

外構・カーテン・照明・エアコンの4つで、合計200万〜400万円になります。この4つが見積書に入っていない会社は珍しくないので、必ず確認してください。

建て替えの場合の解体費と仮住まい費については「堺市で家を建て替える費用と流れ」で詳しく解説しています。

3-3. 諸費用(約10%)に含まれるもの

工事ではない費用です。多くが現金での支払いになりやすく、住宅ローンに含められるかどうかが金融機関で分かれます。

項目金額の目安補足
設計料・建築確認申請費用20万〜60万円本体に含む会社と別途の会社がある
住宅ローン諸費用85万〜120万円事務手数料、保証料、印紙税、抵当権設定登記(借入3,500万円の場合)
登記費用(表示・保存・司法書士報酬)25万〜40万円建物の表示登記・所有権保存登記
火災保険・地震保険(5年一括)15万〜30万円構造・補償範囲で変動
水道加入金・引込分担金20万〜40万円自治体により金額が異なる
地鎮祭・上棟式5万〜15万円実施する場合
引っ越し・仮住まい20万〜80万円建て替えは仮住まい費が上乗せ
つなぎ融資の利息・手数料40万〜60万円土地なしの場合。分割実行なら手数料のみ
不動産取得税・固定資産税の精算0〜20万円新築住宅は軽減措置あり

住宅ローンの諸費用とつなぎ融資の詳しい試算は「注文住宅の住宅ローンはいくら借りる?」、補助金・減税で戻ってくる金額は「堺市で注文住宅を建てるときに使える補助金・減税」でそれぞれ整理しています。

4. 坪単価のカラクリ|同じ「坪65万円」でも総額は数百万円違う

坪単価には、計算方法の法的な定義がありません。そのため、坪単価の比較は「同じ条件に揃えてから」でないと意味を持ちません。ずれるポイントは2つです。

4-1. 分母(面積の取り方)が違う

坪単価は「金額 ÷ 面積」ですが、この面積に何を使うかが会社によって違います。

面積の種類含むもの坪単価への影響
延床面積各階の床面積の合計(建築基準法上の床面積)面積が小さいので坪単価は高く出る
施工床面積延床+吹抜け、ロフト、玄関ポーチ、バルコニー、外部階段など面積が大きいので坪単価は安く出る

同じ建物・同じ金額でも、施工床で割れば坪単価は10〜15%安く見えます。延床35坪・施工床40坪の家で本体工事費2,100万円なら、延床基準で60万円/坪、施工床基準で52.5万円/坪。数字は7.5万円/坪も違いますが、支払う金額は同じ2,100万円です。

4-2. 分子(含む工事の範囲)が違う

もう一方の「金額」も、含む範囲が各社バラバラです。

  • 本体工事費のみ:最も安く見える。付帯・諸費用は別途
  • 本体+付帯工事費:現実に近いが、外構やカーテンまで入っているかは要確認
  • 本体+付帯+諸費用:最も高く見えるが、これが実際に必要な金額に近い

4-3. 3社を揃えて比べると順位が逆転する

実際に並べてみます。建てる家の中身はすべて同じという前提です。

比較項目A社B社C社
提示された坪単価55万円62万円70万円
面積の基準施工床40坪延床35坪延床35坪
坪単価に含む範囲本体のみ本体のみ本体+付帯
坪単価から出る金額2,200万円2,170万円2,450万円
別途かかる付帯工事費+600万円+600万円+0円
別途かかる諸費用+300万円+300万円+300万円
建物側の総額3,100万円3,070万円2,750万円

坪単価が最も安かったA社(55万円)が総額では最も高く、最も高く見えたC社(70万円)が最も安いという逆転が起きます。これは特殊な例ではなく、比較条件を揃えなければ普通に起こることです。

4-4. 坪単価を比べるなら「本体工事費 ÷ 延床面積」で揃える

会社に確認すべき質問はシンプルです。

  1. その坪単価は、延床面積と施工床面積のどちらで割っていますか?
  2. その坪単価には、付帯工事費と諸費用は含まれていますか?
  3. 含まれていない場合、付帯工事費と諸費用はいくらを見込めばよいですか?

この3つを聞いて、全社を「本体工事費 ÷ 延床面積」に統一すれば、はじめて坪単価が比較の材料になります。予算全体の組み立て方は「土地と建物の予算配分で失敗しない考え方」で解説しています。

5. 見積書チェックリスト|建築士が必ず見る項目

金額の妥当性は、金額だけを見てもわかりません。「その金額で何を作るのか(仕様)」が書かれているかどうかが判断材料になります。二級建築士・元大工の視点で、必ず確認する項目を挙げます。

区分確認する項目書かれていないと起こること
構造基礎の種類(ベタ/布)、立上りの高さ、配筋のピッチ基礎の仕様が下がっても気づけない
耐震等級(1/2/3)、許容応力度計算の有無「耐震等級3相当」は評価を受けていない場合がある
構造材の樹種・等級・断面寸法、接合金物集成材/無垢、柱105角/120角で金額が大きく違う
断熱・気密断熱材の種類と厚み(屋根・壁・床の部位別)部位ごとに厚みが違い、薄いほうに合わせられる
サッシとガラスの種類(樹脂/アルミ樹脂、Low-E複層/トリプル)光熱費と結露に直結。後から変更できない
断熱等性能等級・UA値・C値の明記補助金や住宅ローン減税の要件に届かない可能性
換気設備の方式(第1種/第3種)と熱交換の有無方式で本体価格もランニングコストも変わる
設備キッチン・浴室・洗面・トイレのメーカーと品番、グレード「標準仕様」の中身が会社ごとに違う
給湯器の種類(エコキュート/エコジョーズ)と容量家族人数に合わないサイズが入る
コンセント・スイッチ・照明の数量数量が少なく設定され、後から追加請求になる
内外装外壁材の種類・厚み(サイディング14mm/16mm、塗り壁)厚みで耐久性とメンテ周期が変わる
屋根材、防水の仕様、通気層の有無雨漏りリスクに直結する部分
床材・建具・クロスの品番とグレード、面積「一式」だと最安グレードが入る
共通現場管理費・一般管理費の金額または率単価に含むか別建てかで比較が狂う
消費税の記載(税抜/税込)3,000万円なら差は300万円
見積書の有効期限資材価格の変動で再見積もりになる

「耐震等級3相当」「断熱等級6相当」という“相当”表記には注意してください。相当は評価機関の評価を受けていないという意味であり、補助金や住宅ローン減税、地震保険の割引の要件を満たさないことがあります。証明書が必要な場合は、見積もりの段階で「評価を取得するか」「取得費用は含まれているか」を確認してください。

性能の要件と補助金の関係は「堺市で注文住宅を建てるときに使える補助金・減税」で制度ごとに整理しています。

6. 「一式」「別途」に隠れる追加費用|予備費の置き方

契約後に「聞いていなかった費用」が出てくるパターンは、ほぼ決まっています。

6-1. 見積書に載っていないことが多い費用

次の項目が見積書にあるかどうかを、1つずつ声に出して確認してください

  1. 地盤改良工事(0〜150万円):地盤調査の結果が出るまで金額が確定しない
  2. 屋外給排水・給湯配管(60万〜100万円):敷地が広い、道路の本管が遠いと増える
  3. 上下水道の引込・水道加入金(40万〜100万円):未引込の土地は必ず発生
  4. 外構工事(100万〜250万円):「後日ご相談」とされやすい最大の項目
  5. カーテン・照明器具(30万〜60万円)
  6. エアコン(30万〜60万円)
  7. 残土処分・ガラ処分(10万〜50万円):掘削で出た土の量による
  8. 特殊搬入・小運搬(0〜50万円):旗竿地、狭い前面道路、レッカーが入らない敷地
  9. 各種申請の代行料(10万〜40万円):長期優良住宅、BELS、補助金申請
  10. 設計変更・仕様変更の追加分:契約後の変更は「変更契約」で精算される

6-2. 地盤改良は「見積時点では決まらない」と割り切る

地盤改良費は、注文住宅の見積もりで唯一「確定できない」項目です。地盤調査(スウェーデン式サウンディング試験など)は、通常土地の契約後・着工前に行うため、見積もりの段階では実測値がありません。

金額の目安は次のとおりです。

改良工法金額の目安適用される地盤
改良不要0円良好な地盤
表層改良30万〜60万円軟弱層が浅い(2m程度まで)
柱状改良60万〜120万円軟弱層が中程度(2〜8m)
鋼管杭100万〜200万円軟弱層が深い、支持層が深い

堺市の場合、大和川沿いや旧河道・埋立地に近いエリアでは改良が必要になる確率が上がります。土地を選ぶ段階で、周辺の造成履歴や近隣の改良実績を確認しておくと、予算のブレを小さくできます。エリアごとの土地の特徴は「堺市で注文住宅の土地探し」で解説しています。

6-3. 予備費を「建物工事費の5%」で別枠に置く

上記のような変動要因があるため、見積総額とは別に予備費を確保しておくのが現実的です

  • 目安:建物工事費の5%程度(3,000万円なら約150万円
  • 使い道:地盤改良の上振れ、仕様変更、設計変更、追加のコンセントや造作
  • 予備費を使わなければ、そのまま貯蓄に戻せばよい

予備費を最初から総額に組み込んでおくと、契約後の追加費用で慌てずに済みます。総額に対する自己資金と借入のバランスは「土地なしで注文住宅を建てる総額はいくら?」で詳しく整理しています。

7. 相見積もりの正しい取り方4ステップ

相見積もりは、取り方を間違えると「安いけれど中身の薄い家」を選ぶ作業になってしまいます。正しい手順は次の4つです。

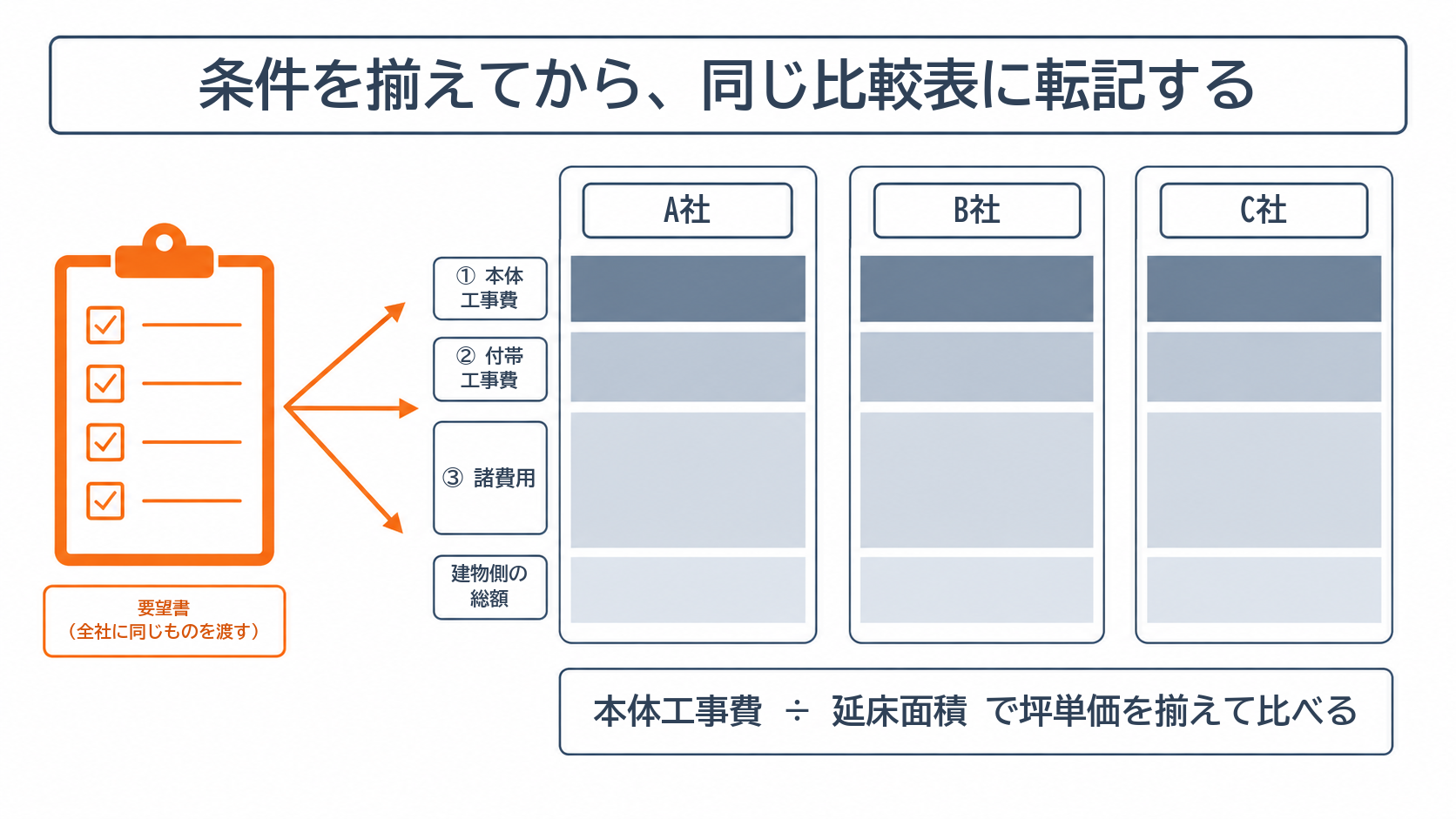

注文住宅の相見積もりを条件を揃えて3社で比較する方法

7-1. ステップ1|「要望書」を作って全社に同じものを渡す

これが相見積もりの成否の8割を決めます。各社に口頭でバラバラに伝えると、返ってくる見積もりの前提が全部違ってしまいます。A4で1〜2枚の要望書を作り、全社に同じものを渡してください。書くべき項目は次のとおりです。

項目記載例
延床面積・階数35坪前後・2階建て
部屋数・要望4LDK、駐車2台、パントリー、1階に洗面と物干し
断熱性能断熱等性能等級6以上、UA値0.46以下、樹脂サッシ
耐震性能耐震等級3(許容応力度計算による取得)
設備グレードキッチン・浴室は各社の標準仕様で可(品番を明記)
見積もりに含める範囲本体+付帯(外構・カーテン・照明・エアコンを含む)+諸費用
外構の範囲駐車場土間、門柱、境界フェンス、宅配ボックス
予算上限建物側で3,000万円(税込・諸費用込み)
入居希望時期2027年◯月

「見積もりに含める範囲」を指定するのが最大のポイントです。ここを指定しておけば、3章の3区分がそのまま揃った状態で返ってきます。

7-2. ステップ2|依頼は「3社まで」

依頼先は2〜3社が適正です。理由は3つあります。

  • 4社以上は比較しきれない:項目が多く、結局は合計金額だけで判断してしまう
  • プランの精度が落ちる:多数の会社に同時依頼すると、各社が本気のプランを出しにくい
  • 打ち合わせの負担が大きい:1社あたり2〜3回の打ち合わせが必要で、時間が足りなくなる

会社の絞り込み方は「堺市の工務店の選び方」で、大手ハウスメーカーと地域工務店の判断軸を解説しています。

7-3. ステップ3|同じ比較表に転記する

各社の見積書をそのまま並べても比較できません。次のフォーマットに手作業で転記してください。これをやるだけで、判断がまったく変わります。

比較項目A社B社C社
① 本体工事費(税込)
② 付帯工事費(税込)
③ 諸費用(税込)
建物側の総額(①+②+③)
延床面積(坪)
本体工事費 ÷ 延床(坪単価)
断熱等性能等級/UA値
耐震等級/計算方法
サッシ・ガラスの仕様
主要設備の品番
外構・カーテン・照明・エアコンの有無
地盤改良の扱い(見込み/別途)
保証(構造/防水)と定期点検
工期・引き渡し予定
支払条件(契約/着工/上棟/引渡の割合)
見積もりの段階(概算/プラン/実行)

空欄が多い会社が「安い会社」に見えているだけというのが、この表を埋めるとはっきりします。

7-4. ステップ4|「一式」の内訳を必ず出してもらう

比較表を作ると、必ず「一式」で埋まらない欄が出ます。そこは遠慮せず内訳の提出を依頼してください。誠実な会社であれば、次の対応をします。

  • 一式の中身(数量・単価・グレード)を説明する
  • 現時点で確定できない項目は「なぜ確定できないか」と「見込み額」を示す
  • 含まれていない工事を、金額の目安付きで正直に伝える

逆に、内訳の質問に「うちは一式でやっています」としか答えない会社、質問すると不機嫌になる会社は、契約後の変更対応でも同じ姿勢になります。見積もりの質問は、その会社の対応品質を見るテストでもあります。

7-5. 相見積もりでやってはいけないこと

  • A社の図面や提案をB社に渡す:プランの提案は設計行為であり、著作権上も信義則上も問題があります
  • 金額だけで値引き競争をさせる:仕様を落として金額を合わせられるだけで、家の中身は下がります
  • 相見積もりであることを隠す:伝えたほうが、各社が最初から現実的な金額を出します
  • 断りの連絡をしない:決めた後は、依頼した全社に必ず連絡を入れてください

相談時に何を聞くべきかは「注文住宅の相談会で聞くべき10の質問」にまとめています。

8. 見積もりが出るまでの流れと、契約までのスケジュール

見積もりは家づくりの進行と連動して3段階で精度が上がります。どの段階の見積もりなのかを取り違えると、比較が成立しません。

段階名称精度の目安出てくる時期内容と注意点
1概算見積±15〜20%初回相談〜2週間坪単価×面積の機械計算。付帯・諸費用が入っていないことが多い
2プラン提案見積±10%間取り提案時(1〜2か月)設備・仕様は仮。相見積もりの比較はここで行う
3実行(本)見積±3%仕様確定後(工事請負契約の直前)品番・数量まで確定。契約書に添付される

8-1. 本審査には「実行見積」と「工事請負契約書」が要る

住宅ローンの本審査では、金融機関が建物の内容を確認するため、工事請負契約書・確定したプラン・実行見積・建築確認済証の提出を求められます。つまり、見積もりが固まらないと本審査に進めません

一方で、土地から購入する場合には土地の売買契約に決済期限(一般に1〜3か月)があります。この期限までに、仕様を確定し、実行見積を出し、工事請負契約を結び、本審査を通す必要があります。ここが注文住宅で最もスケジュールがタイトになる場面です。

逆算すると、土地の契約前の段階で、建築会社を1社に絞り込んでおくのが安全です。住宅ローンのスケジュール設計は「注文住宅の住宅ローンはいくら借りる?」で詳しく解説しています。

8-2. 見積もりから契約までの目安期間

  • 概算見積 →(1〜2か月)→ プラン提案見積 →(1〜2か月)→ 実行見積 →(2〜4週間)→ 工事請負契約
  • 合計でおおむね3〜5か月が目安です

「今月中に契約すれば値引きします」という提案には、この期間を思い出してください。仕様が固まっていない段階での契約は、契約後の変更(=追加費用)が発生する前提になります。

9. 予算オーバーしたときの減額調整|削る順番と削ってはいけないもの

実行見積が予算を超えるのは、珍しいことではありません。大事なのは削る順番です。

9-1. 効果が大きい順に検討する

優先度調整の内容効果の目安補足
1延床面積を減らす1坪あたり約70万円本体だけでなく付帯・諸費用も連動して下がる
2建物の形状をシンプルにする50万〜150万円凹凸を減らすと外壁面積・基礎の長さが減る。総二階に近づける
3屋根形状を単純にする30万〜80万円寄棟→切妻・片流れ。板金と防水の手間が減る
4水回りの数と位置を見直す30万〜80万円2階トイレ・2階洗面をやめる、配管をまとめる
5設備のグレードを下げる30万〜100万円キッチン・浴室・洗面・建具。後から交換できる部分
6造作家具・室内窓・ニッチを減らす20万〜60万円大工手間が減る。既製品で代替できるものも多い
7外構をフェーズ分けする50万〜150万円駐車場と最低限のフェンスだけ先行し、残りは入居後に

面積を1坪減らすと約70万円という感覚を持っておくと、判断が速くなります(本体60万円+付帯・諸費用の連動分)。

9-2. 絶対に削ってはいけないもの

後から変更できない、または変更に壁を壊す工事が必要になる部分は削ってはいけません。

  • 構造(耐震等級、基礎の仕様、構造材の断面、接合金物)
  • 断熱・気密(断熱材の厚み、サッシの性能):光熱費に一生効き、補助金・減税の要件にも直結
  • 防水(屋根・バルコニー・外壁の通気層、防水シート):雨漏りの原因になる
  • 電気の容量・配線・コンセントの数:後施工は壁を壊す工事になる
  • 下地(手すり、テレビ、棚を将来付ける場所の合板下地):入れておくコストはごくわずか
  • 給排水の配管経路とメンテナンス性:将来の更新工事の費用が変わる

9-3. 「値引き」より「仕様の調整」で下げる

大幅な即決値引きを提示する会社には、注意が必要です。値引きが成立するということは、①最初の見積もりに値引き分が乗っていた、②どこかの工事を削って調整する、③下請けへの支払いを圧縮する、のいずれかだからです。

健全なのは、「仕様を調整して金額を下げる」というプロセスです。どこをどう変えたから何万円下がったのかが、減額調整の一覧表として提示される会社を選んでください。減額の理由が説明できない値引きは、契約後の品質に跳ね返ります。

10. 契約前に見積書と一緒に必ず確認する書類

見積もりに納得しても、契約書類を確認せずに押印しないでください。注文住宅のトラブルの多くは、金額そのものではなく、変更・遅延・解約のルールが曖昧なことから起きます。

書類確認するポイント
工事請負契約書請負代金、支払時期と割合、着工日・完成日・引渡日の明記
工事請負契約約款遅延損害金、変更・追加の手続き、解約時の精算方法、契約不適合責任の期間
実行見積書契約書に添付されているか。「一式」がどれだけ残っているか
仕様書(仕様一覧表)品番・型番・厚み・等級まで書かれているか
設計図書配置図・平面図・立面図・断面図・電気図・給排水図。見積もりと図面が一致しているか
工程表着工から引き渡しまでの各工程の時期。つなぎ融資の期間・仮住まいの期間に直結
建設業許可・建築士事務所登録請負金額1,500万円以上(建築一式工事)は建設業許可が必要
住宅瑕疵担保責任保険新築住宅は加入が義務。保険法人と保険証券の確認
完成保証施工会社が工事中に倒産した場合に工事を引き継ぐ仕組み。加入の有無

10-1. 支払条件は「出来高」とのバランスを見る

支払いのタイミングと割合は、会社によって差があります。

支払時期一般的な割合注意したい割合
契約時10%程度30%以上を求める
着工時30%程度
上棟時30%程度
引き渡し時30%程度10%以下しか残らない

前倒しの支払い比率が大きいほど、施主側のリスクは上がります。万一の場合に、支払った金額に見合う工事が残っていないためです。「実際に進んだ工事量(出来高)と、支払った金額が大きくずれないか」という視点で確認してください。

また、支払いのタイミングはつなぎ融資の期間と利息に直結します(「注文住宅の住宅ローンはいくら借りる?」の6章参照)。支払条件が決まったら、必ず資金の流れと突き合わせてください。

11. 見積総額と資金計画を突き合わせる

見積もりが固まったら、最後に資金計画と突き合わせて完成です。確認するのは次の5点です。

  1. 建物側の総額+土地代+予備費が、自己資金+借入額に収まっているか
  2. 諸費用を住宅ローンに含められるか(金融機関により対応が分かれる)
  3. 現金で先に払う額(土地の手付金、契約時の手付金、印紙、登記の一部、引っ越し、家具家電)が用意できているか。最低でも100万〜200万円
  4. つなぎ融資の利息・手数料(土地なしなら40万〜60万円)を総額に含めているか
  5. 補助金・減税で戻る額は、支払い後の話なので手元資金の計算には入れない

特に5番は間違えやすいポイントです。補助金は原則として着工後・完成後の給付、住宅ローン減税は翌年の確定申告以降です。「補助金が出るから大丈夫」と手元資金を薄くすると、支払いのタイミングで詰まります。

堺市で土地なし・延床35坪なら、総額はおおむね4,000万〜5,500万円が目安です。この総額から逆算した資金計画は「土地なしで注文住宅を建てる総額はいくら?」、費用全体の概観は「堺市で注文住宅を建てる費用と進め方」でそれぞれ解説しています。

12. 家づくり無料相談会で確認できること

相談会では、注文住宅の見積もりについて次の内容を一緒に整理できます。

  • お手元の見積書を本体・付帯・諸費用の3区分に分解して、抜けている工事の洗い出し
  • 「一式」表記の中身について、どの会社に何を質問すればよいかの整理
  • 提示された坪単価が、延床基準か施工床基準か、含む範囲はどこまでかの確認
  • 断熱等級・耐震等級・サッシ仕様が、補助金や住宅ローン減税の要件を満たしているかの照合
  • 敷地条件から見た地盤改良・屋外給排水・特殊搬入の見込み額
  • 予算オーバー時の減額調整の順番(削ってよい部分/削ってはいけない部分)
  • 支払条件・工程表と、つなぎ融資・分割実行のスケジュールの突き合わせ

他社の見積書を持ち込んでいただいての「セカンドオピニオン」も承っています。私たちは工事の中身(建築士・元大工)、土地の条件による上乗せ(宅建士)、総額と返済計画(FP)を一人の担当が横断して見られるため、「金額は安いが仕様が抜けている」「仕様は良いが資金計画と合わない」といったズレを、その場で指摘できます。

相談会で何を聞けばよいか迷う方は、別記事「注文住宅の相談会で聞くべき10の質問」も参考になります。会社選びの視点は「堺市の工務店の選び方」で解説しています。

13. よくある質問

Q1. 注文住宅の見積もりは、どこを見れば比較できますか?
A. 合計金額ではなく、「本体工事費」「付帯工事費」「諸費用」の3区分に分解して比べます。建物側の総額3,000万円ならおおむね本体70%・付帯20%・諸費用10%が目安です。特に外構・カーテン・照明・エアコン(合計200万〜400万円)と地盤改良(0〜150万円)が含まれているかを1社ずつ確認してください。この4項目が抜けている会社は総額が安く見えるだけです。比較する際は、必ず同じ段階(概算/プラン提案/実行)の見積もりを並べてください。

Q2. 見積書の「一式」表記は問題ありますか?
A. 初期の概算段階では「一式」が使われること自体は珍しくありません。問題は、比較する段階や契約段階で一式が残っていることです。一式の中には数量・グレード・工事範囲が隠れており、後から最安グレードが入っていたとわかっても指摘できません。比較したい段階では内訳(数量・単価・品番)の提出を依頼してください。質問に丁寧に答えない会社は、契約後の変更対応でも同じ姿勢になります。

Q3. 注文住宅の見積もりに含まれていないことが多い費用は何ですか?
A. 多い順に、外構工事(100万〜250万円)、地盤改良工事(0〜150万円)、屋外給排水・給湯配管(60万〜100万円)、カーテン・照明器具(30万〜60万円)、エアコン(30万〜60万円)、上下水道の引込・水道加入金(40万〜100万円)、残土処分(10万〜50万円)、各種申請の代行料(10万〜40万円)です。地盤改良は地盤調査をするまで金額が確定しないため、建物工事費の5%程度(3,000万円なら約150万円)を予備費として別枠で確保しておくと安全です。

Q4. 相見積もりは何社に依頼するのが適切ですか?マナーはありますか?
A. 2〜3社が適正です。4社以上になると比較しきれず、結局は合計金額だけで判断してしまいます。依頼前にA4で1〜2枚の要望書(延床面積・断熱等級・耐震等級・設備グレード・見積もりに含める範囲・予算上限)を作り、全社に同じものを渡してください。マナーとして、相見積もりであることは正直に伝え、他社の図面や提案を別の会社に渡さないこと、金額だけで値引き競争をさせないこと、決定後は依頼した全社に必ず連絡することが大切です。

Q5. 坪単価が安い会社が、本当に安いとは限らないのはなぜですか?
A. 坪単価には計算方法の定義がないためです。分母の面積は「延床面積」と「施工床面積(吹抜け・ロフト・ポーチ・バルコニーを含む)」のどちらでもよく、施工床で割れば同じ建物でも坪単価は10〜15%安く見えます。分子の金額も、本体工事費のみか、付帯まで含むかで変わります。実際に、坪55万円(施工床基準・本体のみ)の会社が総額3,100万円、坪70万円(延床基準・本体+付帯)の会社が総額2,750万円という逆転が起こります。比べるときは「本体工事費÷延床面積」に統一してください。

Q6. 見積もりが予算オーバーしました。どこから削ればよいですか?
A. 効果が大きい順に、①延床面積を減らす(1坪あたり約70万円)②建物の形状をシンプルにする(凹凸を減らす)③屋根形状を単純にする④水回りの数と位置を見直す⑤設備のグレードを下げる⑥造作を減らす⑦外構をフェーズ分けする、の順で検討します。一方で、構造(耐震等級・基礎・構造材)、断熱・気密、防水、電気の容量と配線、下地は削らないでください。後から変更するには壁を壊す工事が必要になり、断熱は補助金や住宅ローン減税の要件にも直結します。

Q7. 見積もりから工事請負契約までは、どれくらいかかりますか?
A. 概算見積からプラン提案見積まで1〜2か月、そこから仕様を確定して実行見積が出るまで1〜2か月、契約までに2〜4週間で、合計おおむね3〜5か月が目安です。土地から購入する場合は、土地の売買契約に1〜3か月の決済期限があり、その期限までに実行見積・工事請負契約・住宅ローンの本審査を終える必要があります。逆算すると、土地の契約前に建築会社を1社に絞り込んでおくのが安全です。「今月中の契約で値引き」という提案は、仕様が固まる前の契約になっていないかを確認してください。

14. まとめ

注文住宅の見積もりは、合計金額ではなく「その金額に何が含まれていないか」で判断するのが失敗しない近道です。

  • どの会社の見積書も「本体70%・付帯20%・諸費用10%」の3区分に分解して比べる
  • 外構・カーテン・照明・エアコンの4項目(200万〜400万円)は抜けやすい
  • 坪単価は分母(延床/施工床)と分子(含む範囲)で最大10〜15%変わる。「本体工事費÷延床」に統一する
  • 坪単価が最も安い会社が、総額では最も高くなる逆転は普通に起こる
  • 「一式」は比較・契約の段階では内訳を出してもらう。「耐震等級3相当」の“相当”にも注意
  • 地盤改良は見積時点では確定しない。建物工事費の5%(約150万円)を予備費として別枠に置く
  • 相見積もりは要望書を作って条件を揃え、2〜3社まで。同じ比較表に転記する
  • 予算オーバーは面積→形状→屋根→水回り→設備の順。構造・断熱・防水・電気・下地は削らない
  • 契約前に約款・仕様書・図面・工程表・瑕疵保険・完成保証を確認し、支払条件は出来高とのバランスを見る

見積もりは、工事の中身・土地の条件・資金計画の3つが交わる書類です。お手元の見積書のセカンドオピニオンも承っています。「この金額が妥当かわからない」「何が抜けているか確認したい」という段階で、株式会社アラカワの家づくり無料相談会をご利用ください。4資格を持つ代表が、3区分への分解から減額調整の順番まで一緒に整理します。

各テーマの詳しい内容は、費用「堺市で注文住宅を建てる費用と進め方」、予算配分「土地と建物の予算配分で失敗しない考え方」、総額「土地なしで注文住宅を建てる総額はいくら?」、住宅ローン「注文住宅の住宅ローンはいくら借りる?」、補助金・減税「堺市で注文住宅を建てるときに使える補助金・減税」、家づくり全体「堺市で注文住宅を建てる完全ガイド」もあわせてご覧ください。住宅タイプ別の見積もりの傾向は「堺市で平屋を建てる費用と間取り」「堺市で二世帯住宅を建てる費用と間取り」、既存の家を活かす場合は「堺市でリフォーム・中古リノベーションする費用と相場」も参考になります。

株式会社アラカワ代表 荒川孝行

監修者

荒川孝行(株式会社アラカワ 代表取締役)

  • 保有資格: 二級建築士/宅地建物取引士/ファイナンシャルプランナー
  • 経歴: 元大工。注文住宅・リフォーム・不動産を一貫して手がける地域工務店代表
  • 得意分野: 土地探し・住宅ローン・資金計画・間取り設計の横断相談
